介绍钢筋桁架楼承板安装的顺序
产品好质量,还需施工高标准。过硬的安装,是优异产品的突显,中构新材专心楼承板的研发、出产、出售和效力,以有型的楼承板产品配套效力了无数个精品工程。关于楼承板而言,产质量量包括产品本身和产品外在,而安装施工就是产品重要的外在要素,因此为了据守中构“可靠”的质量,中构新材拟定了施工手册,以标准流程和标准让产品全体质量得以显示。
钢筋桁架楼承板安装顺序

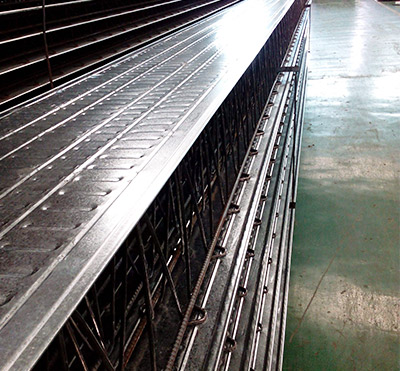

(1)施工顺序
A.平面施工顺序:每层钢筋桁架楼承板的铺设宜根据施工图开端方位向一个方向铺设,最终处理边角部分;
B.立面施工顺序:随主体结构安装施工次第铺设相应各层的钢筋桁架楼承板。
(2)钢筋桁架楼承板安装合适鄙人一节钢柱及配套钢梁安装完毕后进行。
(3)楼板铺设前,应按图纸所示的开端方位放设铺板时的基准线。对准基准线,安装第一块板,并顺次安装其它板。楼板联接选用扣合办法,板与板之间的拉钩联接应紧密,保证浇筑混凝土时不漏浆。
(4)钢筋桁架楼承板就位之后,应将其端部的竖向钢筋及底模与钢梁点焊健壮。沿板宽度方向将底模与钢梁点焊,焊接选用手工电弧焊,间隔不大于300mm。
(5)待铺设必定面积之后,有必要及时绑扎板底钢筋,以避免钢筋桁架侧向失稳。一起有必要及时按照规划要求设暂时支撑,并保证支撑安稳、可靠。
(6)板端及板边与梁堆叠处,不得有缝隙。
(7)附加钢筋工程及管线敷设。
A.待铺设必定面积后,应按规划要求设置楼板支座联接筋、加强筋及负筋等。
B.楼板开孔处,应按规划要求设洞口边加强筋,四周设边模板,待楼板混凝土到达规划强度后,方可堵截钢筋桁架楼承板的钢筋及底模。
C.板中敷设管线,正穿时选用刚性管线,斜穿时宜选用柔韧性较好的资料。
(8)栓钉焊接
钢筋桁架楼承板底模与母材的空隙应控制在1.0mm以内,以保证杰出的栓钉焊接质量。
(9)边模板安装
安装时,将边摸板紧贴钢梁面,边摸板与钢梁外表每隔300mm间隔点焊长25mm、高2mm的焊缝。安装后,要全面检查,保证一切的边模都现已按照施工图要求安装完毕,保证无漏浆部位的存在。
(10)安装查验
安装查验查验内容包括:
A .每个部位钢筋桁架楼承板的类型;
B.支座竖筋及板边是否与钢梁焊接;
C.钢筋长度及摆放间隔;
D.查验栓钉焊接质量、数量及间隔;
E.板边是否有漏浆可能;
F.钢筋桁架楼承板与剪力墙的联接;
G.暂时支撑情况。
